外墙涂料翻新施工工艺流程
发布时间:2022-8-28 20:03:37
浏览次数:1824
一、施工准备
-
现场勘查:施工前,专业人员需对建筑外墙进行全面勘查,详细记录墙面的破损程度、空鼓位置、裂缝分布、基层强度等情况,同时确认周边环境,如是否存在障碍物、高空作业条件是否具备等,为后续施工方案制定提供依据。
-
材料准备:根据勘查结果和设计要求,准备相应的涂料、腻子、底漆、砂纸、防护膜等材料。所有材料必须具备质量检验报告和环保检测报告,确保材料质量符合标准。同时,准备足够的施工工具,如喷枪、滚筒、刷子、脚手架、安全带等,并对工具进行检查和调试,保证其性能良好。
-
人员培训:组织施工人员进行技术交底和安全培训,详细讲解施工工艺、质量标准、安全操作规程等内容,确保施工人员熟悉施工流程和要求,提高施工质量和安全性。
-
防护设置:在施工现场设置明显的警示标志,防止无关人员进入。对门窗、管道、空调外机等不需要施工的部位,用防护膜、胶带等进行严密遮盖,避免涂料污染;搭建牢固的脚手架或安装吊篮,确保施工人员能够安全、方便地进行高空作业,并对脚手架或吊篮进行安全检查,确保其符合安全标准。
二、基层处理
-

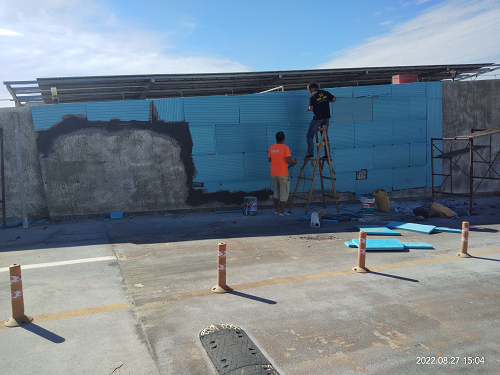

表面清理:使用高压水枪冲洗墙面,去除表面的灰尘、污垢、泥土等附着物;对于顽固的油污、浮浆、脱模剂等,用铲刀、钢丝刷等工具进行铲除和打磨,确保墙面基层表面干净整洁,无任何杂物残留。
-
缺陷修复
-
裂缝处理:宽度小于 0.3mm 的裂缝,直接用弹性腻子进行刮填修补;宽度大于 0.3mm 的裂缝,先沿裂缝开凿成 V 型槽,深度不小于 15mm,清理槽内杂物后,用聚合物水泥砂浆填充压实,待干燥后用砂纸打磨平整,使裂缝处与周边墙面保持平整。
-
孔洞修补:将墙面孔洞周边的松散部分剔除,清理干净后,用聚合物水泥砂浆分层填补,每层厚度不超过 10mm,每层间隔时间根据砂浆干燥情况确定,待前一层干燥后再进行下一层施工,最后用砂纸打磨平整,确保孔洞修补处与墙面整体一致。
-
空鼓处理:通过敲击墙面检查空鼓区域,发现空鼓后全部铲除,直至露出坚实基层,然后重新进行基层处理,如抹灰找平,确保基层与墙体粘结牢固,无空鼓现象。
-

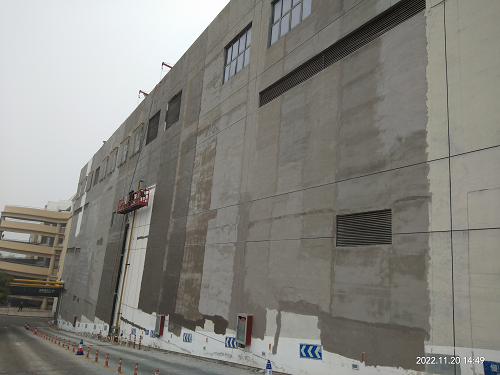

找平处理:用 2m 靠尺检查墙面平整度,对于偏差超过 3mm 的部位,用水泥砂浆或腻子进行找平处理。先将找平材料涂抹在墙面不平整处,然后用刮尺刮平,待干燥后用砂纸打磨光滑,使墙面平整度符合要求,为后续涂料施工创造良好条件。
-
基层养护:基层处理完成后,根据基层材料的特性进行适当养护,一般养护时间为 3 - 7 天,确保基层充分干燥、强度达到要求后,方可进行下一步施工。
三、底漆涂刷
-
调配底漆:根据产品说明书要求,在干净的容器中按照比例调配底漆,搅拌均匀,确保底漆的性能稳定。调配好的底漆应在规定时间内使用,避免因放置时间过长导致性能下降。
-

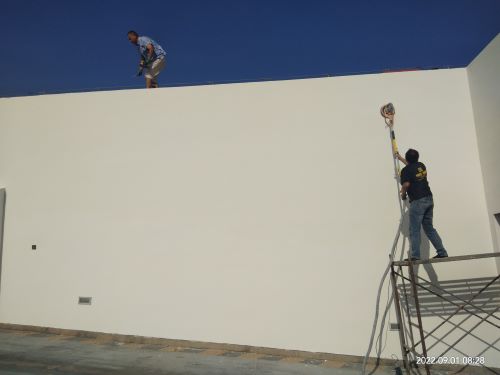

涂刷底漆:采用滚涂或喷涂的方式进行底漆施工。滚涂时,将滚筒浸入底漆中,取出后在容器边缘刮去多余底漆,然后均匀地在墙面上滚动,确保底漆覆盖均匀,无漏刷、流坠、堆积等现象;喷涂时,将喷枪与墙面保持垂直,距离控制在 30 - 40cm,调整好喷涂压力,匀速移动喷枪,使底漆均匀地喷涂在墙面上。底漆应覆盖整个墙面基层,起到封闭基层、防止水分渗透和提高面漆附着力的作用。
-
干燥等待:底漆施工完成后,严格按照产品说明书要求的时间等待干燥,一般不少于 4 - 6 小时。在底漆干燥过程中,应避免雨水冲刷、灰尘污染等,确保底漆干燥后形成连续、致密的漆膜。
四、面漆施工
-
调配面漆:根据设计要求和施工面积,在干净的容器中按照比例调配面漆,充分搅拌均匀,确保面漆颜色一致、性能稳定。调配好的面漆应进行过滤,去除杂质,保证施工质量。
-
喷涂或滚涂面漆
-
喷涂:使用喷枪进行面漆喷涂,喷枪与墙面保持垂直,距离控制在 30 - 40cm,喷涂压力根据涂料特性和墙面情况进行调整,保持稳定。喷涂时应按照一定的顺序进行,如从上到下、从左到右,匀速移动喷枪,确保涂料均匀覆盖墙面,避免出现流坠、漏喷等问题。
-
滚涂:将滚筒浸入面漆中,取出后在容器边缘刮去多余面漆,然后在墙面上按照 “之” 字形或横竖交叉的方式滚动,确保面漆涂刷均匀,厚度一致。每一次滚涂的范围应与上一次有一定的重叠,避免出现接茬痕迹。
-
多层涂刷:面漆一般分 2 - 3 遍进行涂刷,每遍涂刷间隔时间根据产品说明书和环境条件确定,一般不少于 4 小时。每遍面漆涂刷完成后,需等待其干燥后方可进行下一遍施工。在涂刷过程中,应注意检查涂层的均匀性和厚度,及时调整施工方法和涂料用量,确保最终涂层厚度符合设计要求,一般为 0.3 - 0.5mm。
五、细部处理
-
线条修饰:对于外檐阴阳角、窗台、腰线、檐口等部位,使用专用的修边工具,如直角刮刀、小刷子等进行细致处理,确保线条顺直、清晰,无毛刺、飞边等现象。在处理线条时,应注意保持线条的宽度和深度一致,与整体墙面风格协调。
-
边缘清理:施工过程中,及时清理门窗框、管道等与墙面交接部位残留的涂料,避免涂料干结后难以清理。对于已经干结的涂料,可用刀片小心铲除,然后用湿布擦拭干净,保持周边环境整洁。
-
修补完善:在面漆施工完成后,对墙面进行全面检查,发现局部存在流坠、疙瘩、漏刷等缺陷的部位,及时进行修补。修补时,应使用与大面积施工相同的涂料和施工方法,确保修补后的效果与整体墙面一致。
六、验收交付
-
外观检查:施工完成后,对墙面外观进行检查,检查内容包括涂层表面是否平整、光滑,颜色是否均匀一致,有无流坠、疙瘩、漏刷、透底、起皮、掉粉等缺陷;阴阳角是否线条顺直、方正,分格缝宽度和深度是否均匀一致,横平竖直,缝内是否光滑平整。
-
性能检测:使用专业检测工具对涂层性能进行检测,如用涂层测厚仪检测涂层厚度,每 100㎡至少检测 5 个点,平均厚度不低于设计值,最小厚度不低于设计值的 85%;采用划格法检测涂层附着力,划格间距为 1mm,划格后用胶带粘贴并撕下,涂层脱落面积应不超过 5%;必要时,对涂层的耐水性、耐候性等性能进行现场取样送检,确保涂层性能符合相关标准要求。
-
资料提交:施工单位整理并提交完整的施工资料,包括材料检验报告、隐蔽工程验收记录、施工日志、质量检验记录等,资料应真实、准确、齐全,符合相关规范和标准要求。
-
交付使用:经检查验收合格后,拆除施工现场的防护设施,清理现场杂物,将施工区域恢复原状,向建设单位交付使用,并提供一定期限的质量保修服务。
